面对装修,许多业主既充满期待又感到无从下手。一份清晰、专业的流程图,就是您最可靠的施工导航。旌沃设计为您系统梳理从毛坯到入住的完整家装流程,并附上各阶段精准采购清单,让您即使首次装修也能从容不迫,成为半个专家。

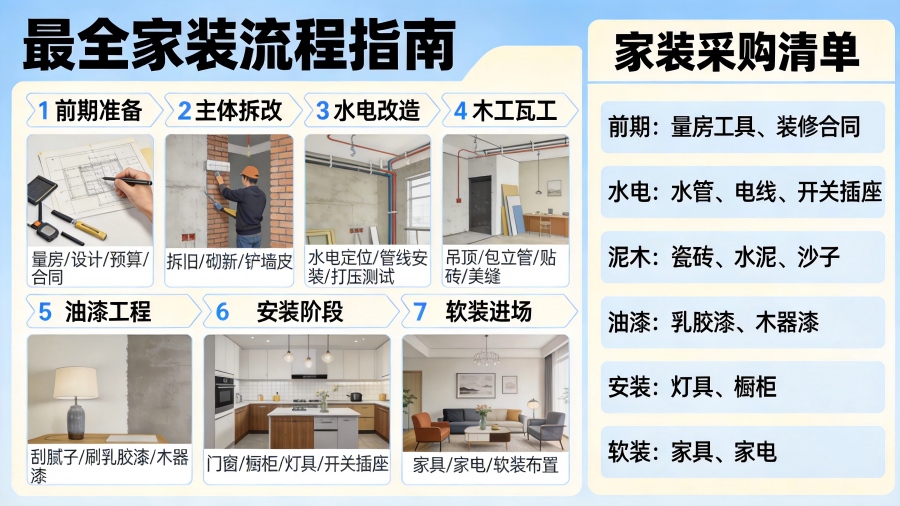

 家装流程

---

一、全局概览:三大阶段,脉络分明

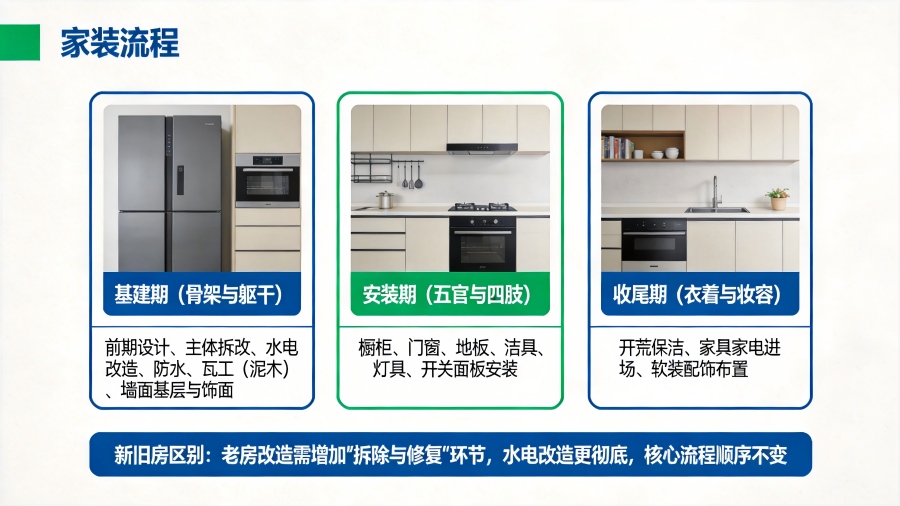

家装流程可划分为三个清晰阶段,如同建造一座房子:

1.  基建期(骨架与躯干):前期设计、主体拆改、水电改造、防水、瓦工(泥木)、墙面基层与饰面等。此阶段塑造家的硬结构新容貌

2.  安装期(五官与四肢):各类主材与设备的安装,如橱柜、门窗、地板、洁具、灯具、开关面板等。此阶段实现家的功能化

3.  收尾期(衣着与妆容):开荒保洁、家具家电进场、软装配饰布置。此阶段赋予家个性与灵魂

新旧房区别:老房改造通常需增加拆除与修复环节,且水电改造可能更为彻底,但核心流程顺序不变。

二、基建期详解:奠定基石,步步为营

这是最关键、最复杂的阶段,决定了未来居住的安全与便利。

1步:前期设计与准备(灵魂注入)

    *   核心任务:与设计师深度沟通,确定风格、功能布局、预算,出具全套设计图纸(平面、立面、水电、效果图)。

    *   采购清单(需提前预定):无需。

*   2步:主体拆改与水电定位(骨架重塑)

    *   核心任务:根据设计图进行非承重墙拆除/新建。水电工、设计师、业主现场交底,标记所有开关、插座、水路、网络点位。

    *   同步进行:联系橱柜商家首次上门测量,出具厨房水电图纸。

    *   采购清单(此时需确定或下单):

        *   设备类:中央空调、新风系统、地暖、净水系统、热水器。

        *   厨卫类:水槽、马桶/蹲便器、地漏、强弱电箱。

        *   门窗类:如需更换窗户,此时应测量下单。

*   3步:水电改造与验收(神经血管铺设)

    *   核心任务:开槽、布管、穿线、水路施工。务必拍照留存管线走向图,以便日后检修。完成后进行水压测试、电路验收。

    *   采购清单:可开始挑选瓷砖、地板、墙漆/墙纸等主材。

*   4步:泥木工程(皮肉塑造)

    *   瓦工(泥工):卫生间防水施工与闭水试验、墙地砖铺贴、地面找平。

    *   木工:现场吊顶、背景墙基层、定制家具制作(如选择现场制作)。

    *   同步进行:安装燃气管道、打出空调孔洞。

    *   采购清单(必须进场):

        *   瓷砖、石材、地漏。

        *   室内门、门套需上门精确测量并下单(生产周期约30天)。

        *   淋浴隔断、挡水条测量。

*   5步:墙面工程(细腻上妆)

    *   核心任务:** 墙面基层处理(石膏找平、腻子)、打磨、刷底漆面漆或铺贴墙纸墙布。

    *   采购清单(必须确定):

        *   墙漆、墙纸/墙布(墙纸通常需预订)。

        *   开关插座面板、灯具。

        *   集成吊顶、浴霸、凉霸。

三、安装期与收尾期:组装成型,焕然新生

此阶段需精细协调多方供应商,按序进场。

*   安装期(推荐顺序):

    1.  厨卫吊顶(集成吊顶)安装。

    2.  橱柜、油烟机、灶具同步安装。

    3.  室内门及门套安装。

    4.  地板安装(先安装,避免后期划伤)。

    5.  墙纸铺贴(后施工,避免被弄脏)。

    6.  开关插座、灯具安装。

    7.  洁具、龙头、五金挂件安装。

    8.  窗帘杆安装。

    9.  散热器(北方)安装。

*   收尾期:

    1.  开荒保洁:做最彻底的清洁。

    2.  家具家电进场:大件家具、冰箱、洗衣机、电视等入场。

    3.  软装配饰:窗帘、床品、装饰画、绿植等点缀。

    4.  通风换气:至少通风3-6个月(视季节和材料环保等级而定),强烈建议进行专业甲醛检测,达标后再入住。

四、旌沃设计核心建议

1.  规划先行:开工前,所有设计、主材都应心中有数,避免工期延误。

2.  节点验收:水电、防水、吊顶龙骨等隐蔽工程,必须亲自或委托监理验收后再覆盖。

3.  采购节奏:严格按照上述清单节奏采购,既不会耽误工期,也避免了材料过早进场无处堆放或受损。

4.  专业事交专业人:一份清晰的流程能让您了然于胸,但复杂的协调与施工,仍需依赖一个专业、负责的设计与施工团队。

收藏这份指南,装修之路从此清晰明朗。旌沃设计愿以系统性的专业服务,为您把控每一个细节,将这份流程图完美变为现实,让您轻松拥抱理想新家。
